综合交通中心项目
位于兰州市兰州新区
总建筑面积27万平方米
是 国内首例
大跨度、小矢跨比(1:7)
薄壁单层钢铝空间网壳结构
南北跨度200米,东西跨度118米
总用钢量 9600吨
由中建三局一公司钢构公司打造
效果图
内视图
1
精心策划筑就匠心建造
项目在前期策划中紧盯安全、进度、质量管控
编制全过程安全管控手册
确定安全建造目标
建立全过程计划管理体系
策划评审
计划管控
系统梳理各道工序插入条件
做到全维度质量标准升级、全周期品质管控
助推精益建造落地实施
质量管控
2
标准先行夯实安全建造
践行安全管理标准化
以标准化制度为抓手
实现人员进场流程标准化、安全检查标准化
安全设施标准化、安全防护标准化
项目实行每日 “3321”联合巡查机制
分区域、定人员、明标准、严检查
速整改、勤交底、善总结
对安全隐患进行闭环管理
打造良好安全氛围
定期开展安全生产月
及“六个一”系列活动
营造“人人讲安全、处处排隐患”的安全氛围
以第一责任人的全局意识
为安全生产保驾护航
紧盯大型设备安全管理
实行大型设备 安全十项管控
张贴安装验收信息责任牌
现场实行定人定机岗位责任制
每日组织管理人员进行巡场、旁站监督
实现大型机械安全管控规范化、程序化
3
多措并举推动优质建造

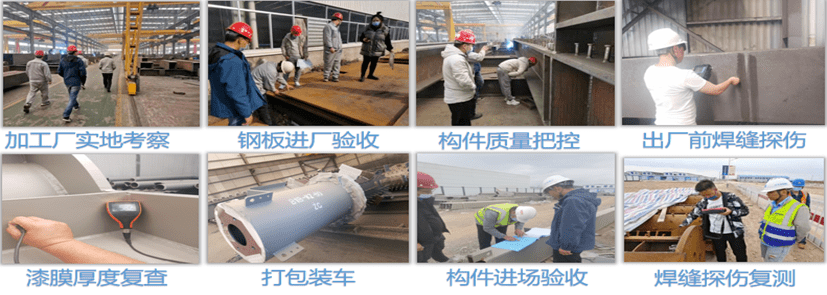

材料流程实时跟踪
材料加工前考察制作厂
重点关注原材料采购、生产线组织分配
流水线班组、物流运输等资源投入情况
对材料加工进度、流水位置、质量控制
进行 每日动态管理

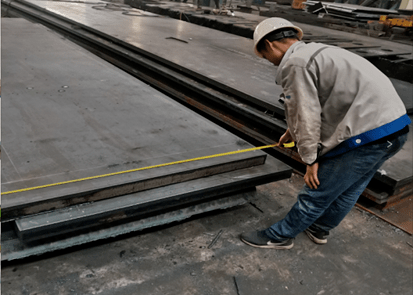

严格管控材料进场
项目整体工期紧、用钢量大
材质高、钢板厚种类繁多
为实现从源头控制钢结构工程质量
项目团队采取 “进场双轨双检制”
严格执行原材料验收制度
为项目完美履约提供基础保障

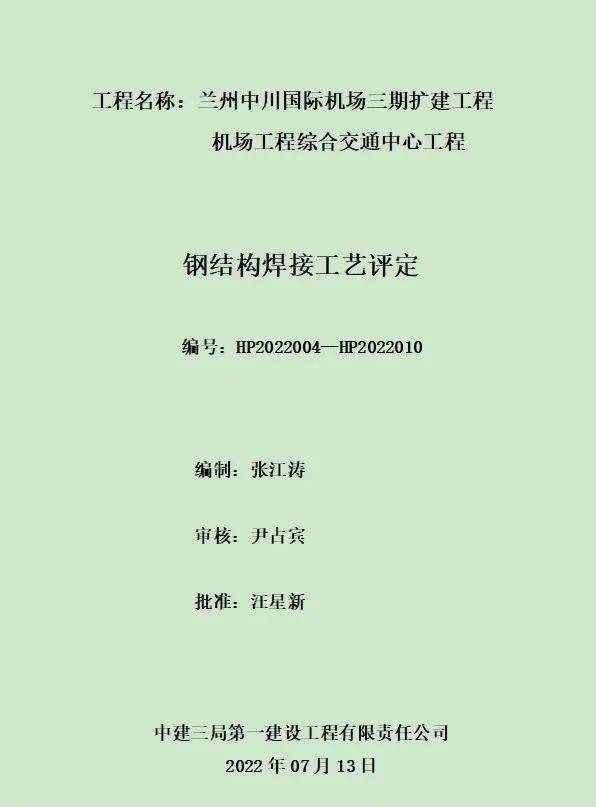

严格试验计划管理
项目根据工程量编制检验试验计划
及焊接工艺评定计划
对所用的钢板、焊丝、栓钉等原材料
执行取样复试
及时邀请相关负责人进行见证
留存影像资料
为工程质量保驾护航
全过程焊接质量控制
网壳施工过程中插板节点564个
箱型相贯节点涉及2276个
焊接量大,焊缝条数高达16722条
同条焊缝存在横、平、仰等多个角度
钢结构制作、安装质量管理具有极大挑战
针对焊接管理
项目团队在施工前制定焊接管理手册
从坡口管理、拼装校正、焊接标准、检测验收等方面
对焊接完成的焊缝进行全覆盖无损检测
焊缝质量管理达到 100%合格
网壳连接节点优化
积极探索节点优化升级
将原钢屋盖杆件相贯对接优化为插板对接
避免焊缝重叠集中
消除构件制作与现场安装误差影响
为打造建筑美观效果增光添彩
保证组装节点焊接质量和焊后应力释放
提升焊接合格率至100%

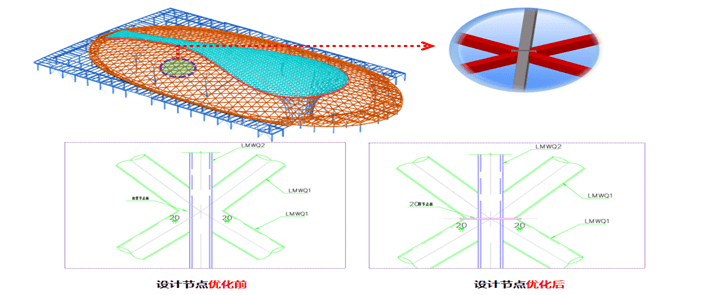

立面复杂节点优化
项目中庭立面双曲显示屏结构由双曲箱型
及圆管混合结构组合体系组成
项目精心研究建筑外露复杂节点建造

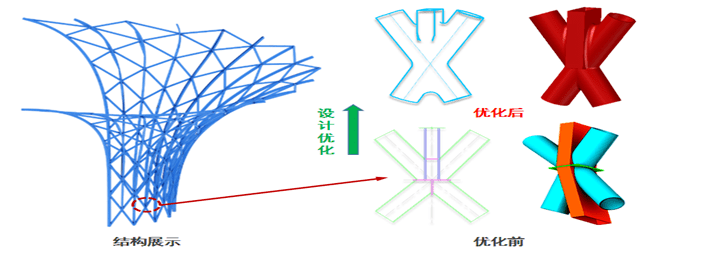

将米字型结构优化设计为铸钢体结构
满足了节点受力
规避了焊缝质量问题
最大程度上增强了建筑外观效果
4
快速建造助力优质履约

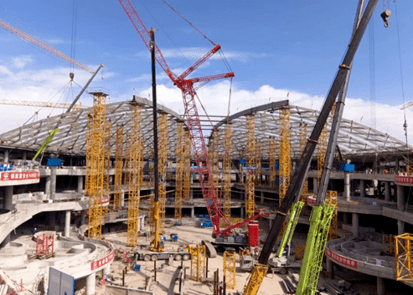

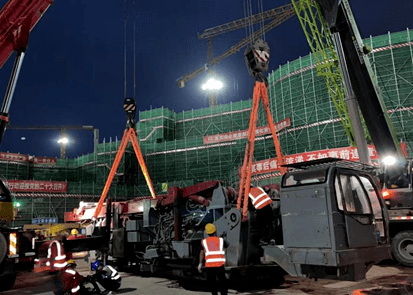

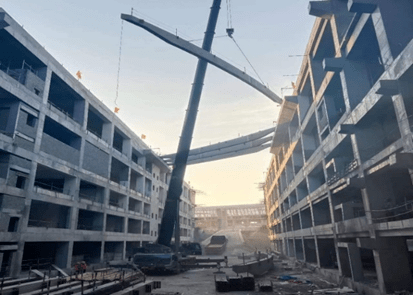

超限结构整体吊装
根据网壳结构特点
项目采用分片单元整体吊装施工

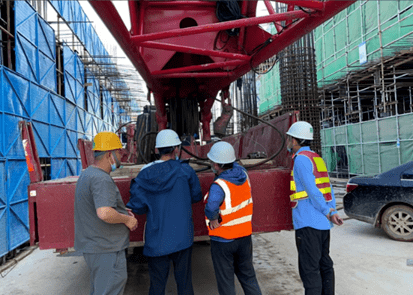

分片单元 最大跨度56米,最大重量约59吨

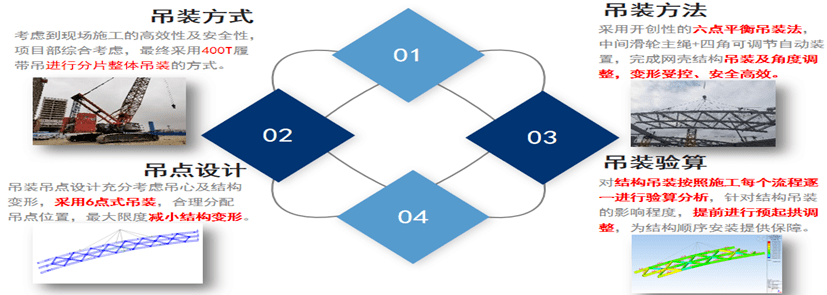

项目团队利用自主研究的 六点平衡吊装法进行吊装
不但方便吊装及角度调整
变形受控、安全高效
还最大限度的减小了网壳结构的变形
有效节约工期20余天
工序合理化穿插
项目合理将“串联”做法变为“并联”做法
穿插施工在主体施工的同时
将后续工作分层合理安排
实现主体框架、网壳、停车楼连廊
换乘连廊等各个施工流水段有机叠合
达到高标准、精细化管理
工作效率显著提高
有效节约工期15天
全力保障关键节点
项目管理团队整体一心、冲锋在前
做到“昼夜两班倒,吃住在现场”
把控安全质量关,实现流程一体化

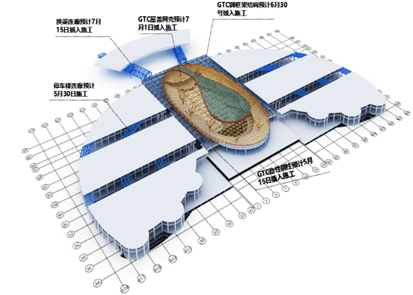

提前10天完成首吊节点

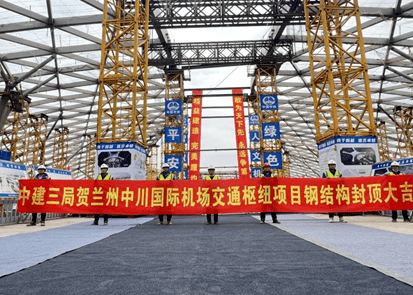

提前40天完成网壳封顶节点
5
科技创新赋能智慧建造

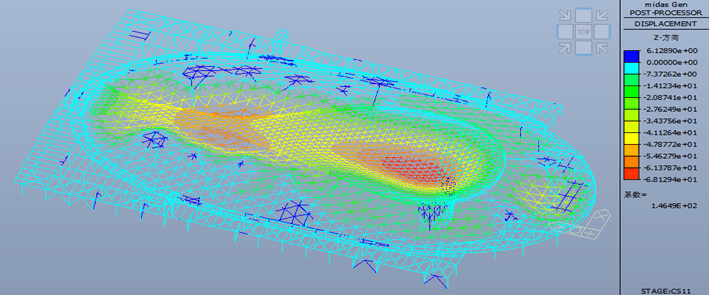

仿真模拟验算对比
项目成立数字化工地应用小组
以建模技术、信息化系统等为依托
严格把控技术关,紧抓科技促发展
9次组织专家优化施工方案
落实自检、互检、交接检制度
做好设计、方案、技术三级交底
积极开展技术总结及多项科技成果申报
利用Tekla Structures、AutoCAD
MIDAS Gen、SAP2000等智能软件
分别作为BIM管理、深化设计、结构验算的工具
对屋面网壳拼装安装、树杈柱吊装变形
胎架附着布置、汽车吊上楼板
整体卸载进行模拟计算
将模拟验算结果与智能监测系统
应力应变实时情况对比
确保施工安全可控

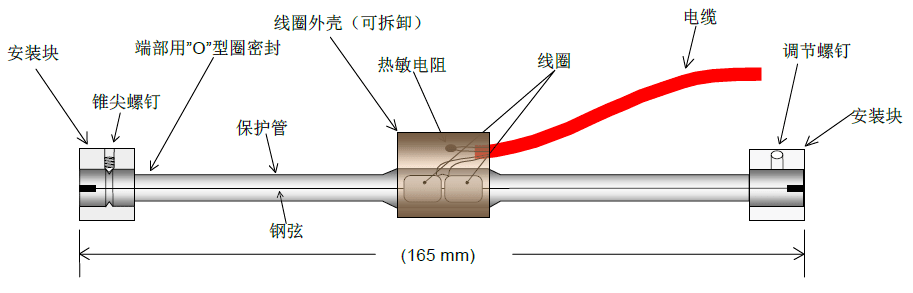

研发智能监测系统

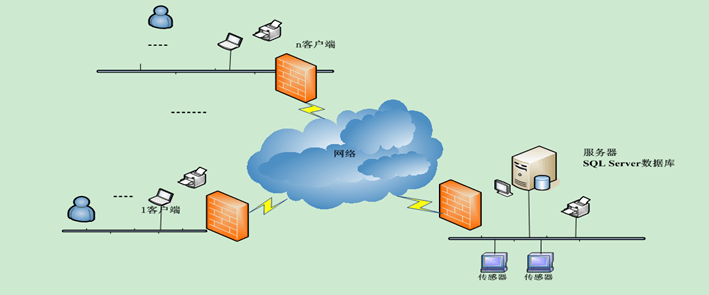

项目团队基于云物联技术、现代传感技术
网络集成与传输技术
以本项目大跨度空间网壳结构为应用背景
研发大跨度空间网壳结构智能化监测系统
实现大跨度空间网壳结构
在施工过程中自动化、智能化监测

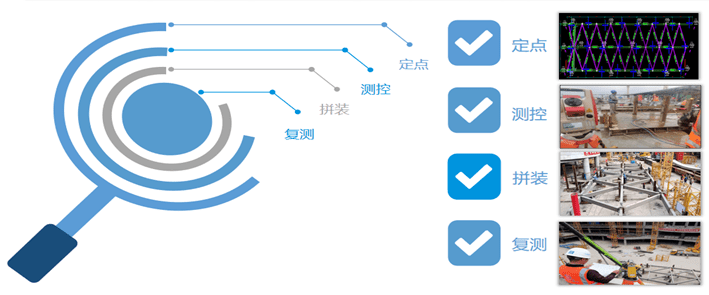

网壳拼装质量监控
针对复杂结构杆件
提前数字模拟定位,提出基准坐标点
在结构拼装过程中全过程测量管控
严格控制空间定位及胎架布置
结构安装施工中全程测控定位
保障构件安装精度
结构安装完成后对结构成形状态进行复测验收
为后续工序施工保驾护航
6
完美履约彰显企业品牌
在精度要求高、支撑体系复杂、焊接量极大
网壳易变形、疫情影响等不定因素重重挑战下
项目管理团队攻坚克难、精细部署、快速施工
顺利完成项目各项节点施工
实现了 “三减两降一提升”的精益管理目标

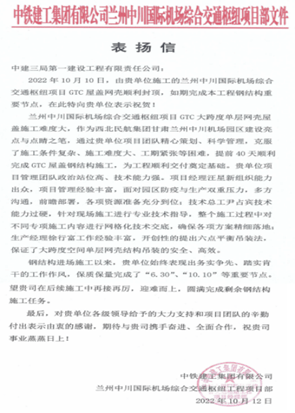

项目作为民航重点项目建设
民航指挥部设置现场指挥部蹲点监督
自开工以来,受到各界领导高度关注
先后承办 甘肃省2022年“安全生产月”观摩会
甘肃省2022年“质量综合创优”观摩会
等大型现场观摩会
快速建造并行品质高效
科技应用助力精益建造
项目全体成员将继续保持
“以实干创实绩,以奋斗促发展”的理念
助力公司打造机场领域建造标杆
素材:钢构公司
作者:敖云龙 徐彰浩
编辑:曾丽连 王一涵
审核:罗胜 李煜 杨凤
